コンサルのタスク管理では、依頼を受けた順に並べる前に、成果物の使い道と締切を確認します。そのうえで、他の人の作業を止める仕事、早く確かめたい不明点、レビューに必要な時間を見て着手順を決めます。全部が収まらないときは、作業量と選択肢を示して優先順位を相談しましょう。
この記事でわかること
- 「急ぎです」と言われた仕事を、締切と完了条件に分けて確認する方法
- 作業時間だけでなく、依頼先やレビュー担当の待ち時間を含めた組み方
- 架空の一日を使った優先順位の記入例と、コピーして使える管理欄
- 追加依頼で予定が崩れたときに、上司へ判断してもらうための相談文
読者の前提
初めて案件に入った若手や、分析・資料作成・会議準備が重なって進め方に迷っている人を対象にします。扱うのは自分が担当する仕事の整理と、チームへの相談です。プロジェクト全体の予算や人員を独断で変更する方法ではありません。
以下の時刻、工数、会社名、会話は、考え方を示すための架空例です。特定ファームの評価基準や標準工程ではありません。実務では所属組織の指示、顧客との合意、情報管理のルールを優先してください。使う管理ツールが決まっている場合は、この記事の欄を既存の仕組みに合わせて使います。
若手に必要な力の全体像から確認したい場合は、若手コンサルの成長ロードマップも参照できます。本記事では、その中の仕事の進め方を一日の判断まで具体化します。
結論
期限だけで並べず、相手の次の作業から逆算します。
優先順位は「早く終わる順」だけでも「重要そうな順」だけでも決まりません。誰が何を判断するための仕事か、その材料をいつまでに渡す必要があるかを押さえると、先に確かめることが見えてきます。
たとえば金曜提出の分析でも、データ担当者が水曜午後しか対応できないなら、水曜朝に確認依頼を準備し、午後の対応枠を確保することが先です。一方、今日中の資料整形でも、上司が欲しいのは結論のたたき台であれば、見た目を整える前に論点を見せた方がよい場合があります。どちらも締切を軽視する話ではなく、締切を守るために途中の受け渡しを設計する話です。
進め方は次の五つに分けられます。
- 依頼ごとに、使い道・受け手・提出時刻・完了条件を確認する。
- 成果物を、次の人へ渡せる単位に分ける。
- 先に終える必要がある作業と、相手の対応時間を確認する。
- 自分の空き時間に置き、入らない分を選択肢とともに相談する。
- 追加依頼や前提変更があれば、影響を確認して並べ直す。

ステップ1:依頼を「何をもって完了か」に変える
最初にすることは、依頼の言葉を作業の名前だけでメモせず、受け手が使える状態へ言い換えることです。「分析」「資料修正」「調査」だけでは、終わりも必要時間も見えません。
たとえば「店舗データを見ておいて」という依頼なら、「対象十店舗の返品理由を分類し、対策を比較するための集計表と未確認事項を出す」と仮置きします。次に「明日の打合せで何を決めるための分析か」「全店舗が必要か」「理由の仮分類で一度見せてよいか」を確認します。目的が違えば、必要なデータや精度も変わるためです。
| 確認すること | 曖昧なメモ | 具体化したメモの例 |
|---|---|---|
| 使い道 | 会議で使う | 改善を試す店舗を二つ選ぶために使う |
| 受け手 | 上司 | 集計の妥当性を確認するリーダー |
| 締切 | 明日まで | 木曜10時の社内確認へ向け、水曜16時に初版 |
| 完了条件 | 集計を終える | 分類ごとの件数、母数、除外条件、不明点を記載 |
| 確認段階 | 完成したら見せる | 先に分類案を確認し、承認後に全件を集計 |
すべてを長文で聞く必要はありません。「明日10時の店舗選定に使う理解です。今日は分類案と十店舗の集計初版を16時に出し、未確認の理由は別欄に残す形でよいでしょうか」と、理解した内容を一度に示せます。相手はゼロから説明するより、違う部分を指摘しやすくなります。
ただし返答がないことを了承とみなし、顧客に渡す範囲や締切を勝手に変えないようにします。暫定で進められる作業と判断待ちの作業を分け、合意が必要な点を残してください。依頼された完成度が不明なのに、自己判断で「粗くてよい」と決めるのも避けたいところです。
ステップ2:大きな仕事を、確認可能な成果物へ分ける
分解の目安は作業の細かさではなく、途中で相手が方向を確認できるかです。「資料作成三時間」という一行を、「論点の見出し」「必要な根拠」「一枚目の結論」「整形」に分けると、どの段階で相談すべきかがわかります。
たとえば調査の途中で、当初想定していた情報が取れないことがわかるかもしれません。最初に情報源と利用可能な範囲を確かめる作業を置けば、最後まで調べてから「根拠がありません」と伝える状況を避けやすくなります。これは成果を保証する方法ではなく、計画を修正する機会を早める工夫です。
一つの作業には、できるだけ一つの完了条件を置きます。「集計・示唆・資料化」とつなげるより、「欠損と重複を確認し、集計対象件数を確定する」「店舗別の表を作る」「差が大きい店舗について説明候補を出す」と分けます。未確定の説明候補を、確認済みの原因として書かないことも大切です。
反対に、管理のためだけに細かくする必要はありません。「ファイルを開く」「一行目を読む」まで記録しても、受け渡しや判断が増えなければ管理負荷が上がるだけです。時間が読めない箇所、他者に渡す箇所、確認で方向が変わる箇所を区切りにします。
資料そのものの構成に迷う場合は、結論と根拠を整理するコンサル資料の作り方を参照してください。タスク管理では、完成した枚数だけでなく、誰が何を確認できる状態になったかを記録します。
ステップ3:重要度と緊急度に、依存関係を重ねる
重要度と緊急度は整理の入口になりますが、チームの仕事では「自分が止めると誰が困るか」も確認します。短い確認作業が、長い分析の前提になっている場合があるためです。
Asanaの優先度マトリクスの解説では、緊急度や重要度などを使って仕事を分類する考え方が紹介されています。また、同社のタスク依存関係の説明は、先に終える作業と、その完了を待つ作業を区別しています。本記事では、この二つを自分の担当業務へ当てはめ、次の問いで順番を考えます。特定ツールの導入を前提にするものではありません。
| 判断の問い | 確認する内容 | 次の動き |
|---|---|---|
| 遅れると何が止まるか | 会議の判断、相手の分析、顧客への提出 | 影響が出る前に相談する |
| 相手はいつ動けるか | データ担当やレビュー担当の対応可能時間 | 依頼と途中確認を先に置く |
| まだ何がわからないか | 定義、データの有無、求める精度 | 大きな作業の前に確かめる |
| 今の作業は目的に必要か | 結論に使わない追加調査や見た目の調整 | 必要性を確認して範囲を絞る |
重要度を自分の好き嫌いで決めないためには、「この作業がなくても、今回の判断はできるか」と問い直します。判断に不可欠なら、締切が遠くても予定を確保する必要があります。逆に、面白い分析であっても、今回の依頼と関係しなければ別途提案する扱いにします。
緊急度にも二種類あります。最終提出が近い仕事と、今しか連絡できない相手がいる仕事です。後者は提出日だけを見ていると後回しになりやすいため、最終締切とは別に「確認したい時刻」を書きます。ただし相手へ早く依頼さえすれば責任が終わるわけではなく、返答期限と次の確認時刻まで追う必要があります。
ステップ4:作業時間と待ち時間を分けて予定へ置く
自分の手を動かす時間と、他者の返答を待つ時間は別の欄にします。合計二時間の作業でも、確認が翌日なら今日中には終わらないことがあります。
たとえば分類案の作成30分、リーダーの確認、集計60分、見直し30分という仕事では、確認が来るまで全件集計へ進めない可能性があります。このとき、レビューを午後遅くに依頼してしまうと、作業の合計は短くても最終提出に間に合わなくなります。先に確認枠を相談し、分類案を渡す時刻を逆算します。
工数の見積もりに自信がなければ、最初から精密な数字を作る必要はありません。「データ形式が揃っていれば60分、整形が必要なら追加で60分程度」のように条件と幅を書きます。そして初めの少量を試して、見積もりを更新します。幅があることを隠して短い方だけを約束すると、後で相談しにくくなります。
カレンダーには、会議、移動、既に確定している作業を先に入れます。八時間勤務だから八時間を新規作業へ割り当てられるわけではありません。残った時間に仕事を配置し、見直しや想定外対応の余地も、案件の状況に応じて上司と相談します。一律の空き時間率を全員へ当てはめる必要はありません。
レビューは相手の予定を使います。「15時に見てください」と一方的に固定せず、「15時までに初版を渡せます。明日提出のため、本日どこかで分類と結論を確認いただけますか」と調整します。相手が難しい場合は、別の確認者、確認範囲の限定、提出時刻の相談へ進みます。

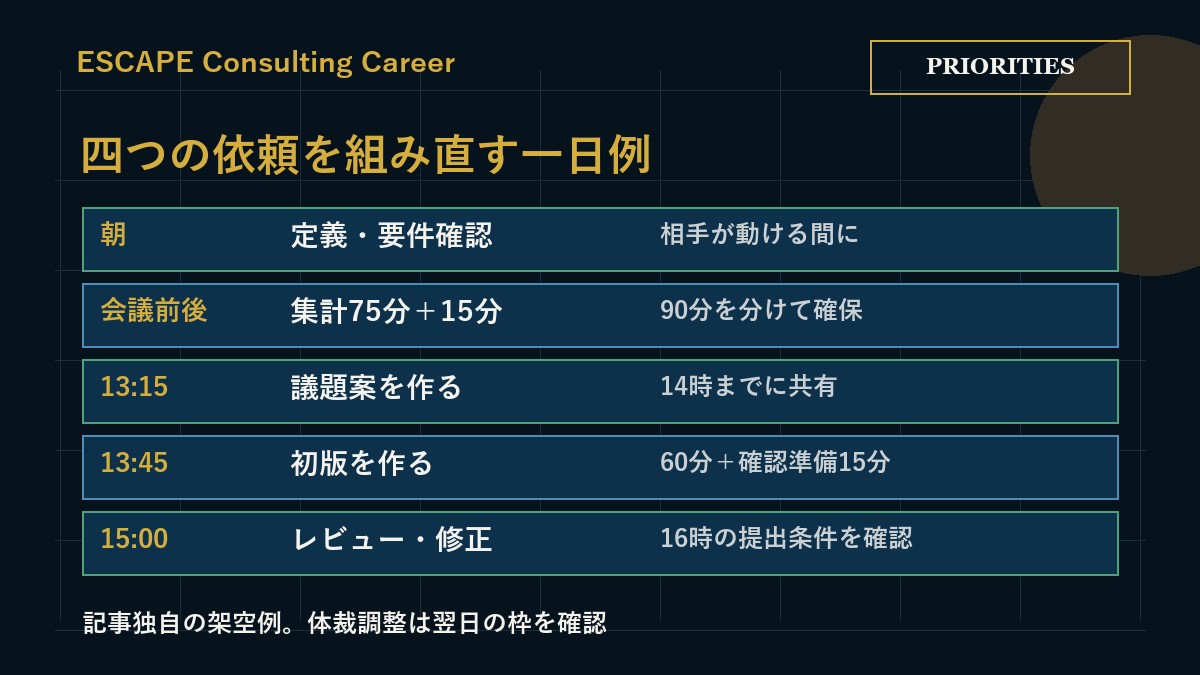

記入例:四つの依頼が重なった水曜日を組み直す
ここでは、架空の若手担当者が店舗改善案件で四つの依頼を持っている場面を考えます。目的は、木曜10時の社内打合せで試行する店舗を選ぶことです。時刻と工数は説明用で、実際の案件の標準ではありません。
水曜9時時点で、会議は11〜12時、昼休みは12〜13時です。返品理由の分類と対象十店舗はリーダーと事前に合意済みで、朝にデータ担当者へ確認するのは元データの項目定義です。担当者は10時まで連絡可能で、リーダーは15時に集計結果と結論案を確認できると合意しています。項目定義が合意した分類と合わなければ、集計に入る前にリーダーへ戻して確認します。夕方には追加依頼が入る可能性がありますが、その内容はまだわかりません。
| 依頼 | 必要な状態・期限 | 作業見積もり | 見落としたくない条件 |
|---|---|---|---|
| A:店舗データ集計 | 木曜会議用の初版を水曜16時に提出 | 確認20分、集計90分、初版60分 | データ定義の確認は10時まで |
| B:会議の議題案 | 木曜会議の目的と判断材料を水曜14時に共有 | 30分 | Aの確定数値がなくても問いは作れる |
| C:既存資料の体裁調整 | 金曜午前に提出 | 60分 | 今日中の判断には使わない |
| D:新しい依頼の要件確認 | リーダーへ今日の進め方を相談 | 15分 | 作業範囲が未定で所要時間も不明 |
受けた順ならCから進めるかもしれません。しかしこの例では、最初にAの定義を確認し、Dの要件を聞いて追加作業の影響を判断します。BはAの全件集計を待つ必要がなく、会議で答えたい問いを先に書けます。Cは金曜の締切を守る枠を翌日に確保できることを確認して、今日の主要作業から外します。
朝の予定例は、9時からAの定義確認20分、9時20分からDの確認15分、9時35分からAの集計を始める流れです。集計90分なら11時5分まで必要ですが、11時から会議があるため、このままでは収まりません。そこで10時50分まで75分進め、残り15分を13時から行うと明示します。小さな時間の不足も、曖昧に消さないことが大切です。
午後は13時15分からBを30分で作り、14時の共有に間に合わせます。13時45分からAの初版を60分で作成し、14時45分から15分で未確認点を整理します。15時にリーダーへ渡し、15時からの確認と修正に使えるのは16時までの一時間です。レビューが長引けば提出条件を調整する必要があるので、この一時間で対応できる前提かを最初に共有します。
ここでの要点は、一日を隙間なく埋めたことではありません。データ確認、会議、議題案、レビューが互いにどう関係するかを明らかにしたことです。レビュー後の修正量が多いとわかったら、16時に全項目を完成させる約束を守れるかを再判断します。予定表を作った後も、前提が変われば更新します。

会議の議題から逆算する部分を詳しく作りたい場合は、会議アジェンダの記入例とテンプレートを使えます。数値が確定する前でも、何を判断したいかと不足材料を整理できます。
追加依頼が来たら、既存の約束への影響を示す
新しい依頼を受けたら、まず目的、必要時刻、求める状態を確認し、既存予定とぶつかる部分を示します。「忙しいです」だけでは、依頼者は何を変えればよいのかわかりません。
前の例で14時に「別エリアの比較も16時までに追加して」と言われたとします。追加の集計と確認に90分かかる見込みなら、既存の初版作成とレビューを含め、同じ提出時刻には収まりません。この時点で、作業を黙って詰め込むのではなく、使い道と優先順位を確認します。
相談文の例は次のとおりです。「別エリア比較は、明日の試行店舗選びに必要という理解です。追加に90分を見込んでおり、現在の集計初版と両方を16時に揃えるのは難しい状態です。①既存範囲を16時、追加を明日9時に出す、②比較対象を絞り16時に暫定版を出す、の二案を考えています。明日の会議で必須の範囲はどちらでしょうか」。
この相談では、遅れの事実だけでなく、判断材料と代替案を出しています。必要なら、別の担当者に依頼できる部分も確認します。ただし他者の仕事を勝手に割り振ったり、顧客との納期を自己判断で変更したりしません。最終的な優先順位を決める責任者に、どの約束を変えるか判断してもらいます。
「全部必要」と返ってきた場合も、できないことを可能と返答する必要はありません。残り時間と必要作業をもう一度見せ、人員、範囲、提出段階、時刻のどれを調整できるか相談します。品質上どうしても必要な照合を飛ばす案ではなく、未確認部分を分けるなど、成果物の誤解を防ぐ案にします。
コピーして使うタスク管理テンプレート
管理欄は、次の行動と相談条件がわかる範囲で十分です。日々更新できないほど欄を増やすより、同じ仕事を複数の場所に重複登録しないことを意識します。以下を社内で許可されたメモや管理ツールへコピーして使えます。
- 仕事の名前:
- 使い道・判断したいこと:
- 依頼者/受け手/確認者:
- 最終提出の日時:
- 途中確認の日時・渡すもの:
- 完了条件と対象外:
- 次の具体的な作業:
- 作業時間の見積もり・前提:
- 先行作業/待っている相手:
- 相手への依頼日時・返答希望日時:
- 今の状態・未確認点:
- 予定を見直す条件・次に確認する時刻:
記入例として、Aの集計なら「次の具体的な作業」は「担当者へ返品理由の未記入を集計対象に含めるか確認」と書けます。「今の状態」は「確認待ち、件数未確定」、「見直す条件」は「10時までに返答がなければリーダーへ対象範囲を相談」です。これなら、進んでいない理由と次に動く時刻が見えます。
状態は「未着手・作業中・相手待ち・確認待ち・完了」程度に分けると使いやすくなります。相手待ちを作業中へ混ぜると、手を動かせる仕事と返答を待つ仕事が区別できません。完了も、作った時点なのか、受け手が確認した時点なのかを、依頼時の合意に合わせます。
管理ツールの通知は補助です。重要な返答待ちや締切変更は、チームで合意した連絡手段を使います。顧客データや未公開資料を、便利だからという理由で個人用サービスへ移してはいけません。既存の管理方法に合わせ、共有範囲を守ったうえで更新できる形を選びます。
よくある落とし穴
つまずきやすいのは、予定の立て方そのものより、予定を支える前提が書かれていないことです。以下の場面があれば、一段前の確認に戻ります。
短い作業ばかり終えて、重要な仕事を残す
短い作業を先に片づけると、進んだ感覚は得られます。しかし、後続の分析やレビューを止める確認が残っていれば、全体は進みません。終えた件数だけで振り返らず、今日の判断や提出に必要な成果物がどこまで整ったかを確認します。細かな仕事にも必要性はありますが、集中して取り組むべき時間を圧迫していないか見直します。
調べ続けて、相談のタイミングを失う
不明点を自分で調べることは大切ですが、いつまでも調査を続けていると、方針変更できる時間がなくなります。「この情報源で確認できなければ相談する」「午後の確認までに仮説と不足情報を整理する」など、途中の判断条件を置きます。一律に何分で質問するかではなく、締切、失敗時の影響、自分で確認できる範囲から決めます。
遅れが確定するまで報告しない
「まだ間に合うかもしれない」と考えて連絡を遅らせると、相手が選べる対応が少なくなります。見積もりの前提が崩れた時点で、現在わかっていること、見込みへの影響、次の確認時刻を伝えます。未確定でも「16時提出に影響する可能性があります。15時に修正量を確認し、提出範囲を相談します」と言えます。
議事録に残した対応を、誰も追っていない
会議で決めたことは、担当者、期限、完了条件と一緒にタスクへ移します。議事録に一度書いたことだけで、担当者へ伝わったとは限りません。会議後の記録方法はコンサル議事録の書き方で整理しています。次の会議まで放置せず、返答待ちのものは確認時刻も設定します。
今日できるアクション
まず次の15分を、現在抱えている仕事の整理に使ってください。15分は着手の目安であり、すべての計画が完成する時間ではありません。
最初の5分で、今週提出する仕事を列挙し、それぞれの受け手と締切を書きます。次の5分で、完了条件が曖昧なもの、他者の返答を待つもの、予定に収まらないものへ印をつけます。最後の5分で、最も影響の大きい一件について、確認したいことと自分の案を短くまとめます。
上司へ送る前に、「何を判断してほしいのか」が一つに絞れているかを見直します。大量の一覧だけを送るより、「本日16時の初版はAを優先し、Cは明日の午前へ移す案でよいか」のように、相手が答えられる問いにします。確認後は、変わった約束を関係する人と管理表へ反映します。

FAQ
優先順位は毎朝決め直せば十分ですか?
朝の確認に加え、追加依頼、データ不足、レビュー時刻の変更など、前提が変わったときに見直します。常に一覧を並べ替える必要はありません。既存の約束に影響する変更かどうかを確認し、影響があれば関係者へ相談します。
すべての依頼を「最優先」と言われたらどうしますか?
締切と必要な作業量を並べ、同時には満たせない点を示します。そのうえで、範囲、担当、提出段階、時刻の調整案を出します。異なる依頼者の要望が競合する場合は、自分だけで順位を決めず、案件の責任者に判断してもらいます。
重要度と緊急度だけでは、なぜ決めにくいのですか?
他者が対応できる時間や、後続の仕事を始める条件が見えないためです。最終締切が先でも、今日しか聞けないデータ確認は先に必要な場合があります。重要度と緊急度に、待ち時間と受け渡しの時刻を加えて考えます。
見積もった時間より長くかかるときはどうしますか?
時間を増やす前に、何が想定と違ったかを確認します。データ整形、調査範囲、判断待ちなど原因を分け、残り作業と影響を伝えます。短い見積もりを繰り返すより、実績と前提を記録して次の見積もりに使う方が具体的な改善につながります。
タスク管理には、どのツールを使うべきですか?
まずチームで指定されたツールを使います。必要なのは、受け手、期限、完了条件、待ち状態を共有できることです。個人用の便利さだけで別の仕組みを増やすと更新先が分かれます。導入比較を始める前に、既存の欄と運用で不足を埋められるか確認しましょう。
途中の資料を見せると、未完成だと思われませんか?
確認してほしい箇所と未完成の箇所を分けて渡します。「今日は分類と結論案を確認したい。数値の最終照合と体裁調整は確認後」と、依頼時に合意した段階を示します。粗い資料を予告なく完成品として出すことと、途中確認は区別してください。
ESCAPE Consulting Careerでできること
タスク管理の悩みは、整理の方法だけでなく、成果物の期待や相談の仕方にも関係します。ESCAPE Consulting Careerでは、コンサル就活、転職、独立や実務の準備を考えるための資料と相談の入口を用意しています。この記事で使った「目的、完了条件、報告の進め方」の観点も、関連教材を参考に実務で使える問いへ整理しました。
登録前に表紙や内容を確認したい方は、無料資料ライブラリの内容と受け取り方をご覧ください。公式LINEへの無料登録・完全無料相談では、友だち追加直後のあいさつメッセージで資料ライブラリの案内が届きます。追加メッセージの送信は不要です。関連資料の全ページを含む、ライブラリ掲載の全資料を無料で閲覧できます。
相談したい場合は、顧客名や実データを送らず、「どの成果物が重なっているか」「いつまでに何が必要か」「何を相談しにくいか」を一般化して整理してください。まず一件の仕事について、次に確認することを言葉にするところから始めましょう。
