PMOは、プロジェクトを進めるための管理や判断を支える組織・機能です。進捗や課題を整理するだけでなく、関係者が同じ情報を使い、必要な判断を返せる状態をつくります。ただし、PMOという名前だけで仕事内容や決定権は決まりません。PMとの役割分担、担当する成果物、相談先を具体的に確認することが大切です。
この記事でわかること
- PMOの意味と、PM・現場担当者との役割の違い
- 進捗管理、課題管理、会議運営でPMOが支える仕事
- 一つのプロジェクトを使った、課題から判断・実行までの具体例
- 配属や求人、案件面談で担当範囲を確認する質問
- 初めてPMO業務を担うときの準備と、経験の整理方法
読者の前提
この記事は、PMOという職種名を初めて調べる人、コンサル会社でPMO支援に配属される人、転職や独立後の案件で役割を確かめたい人を対象にしています。資格や年収の比較ではなく、「その現場で誰が何をするのか」を読み解くための基礎を扱います。
コンサル業務全体の学び方は、若手コンサルの成長ロードマップで整理できます。本記事では、その中でもプロジェクトの管理と意思決定を支える役割に焦点を当てます。所属先のルール、契約上の役割、プロジェクト責任者の指示がある場合は、それらを優先してください。
以下の店舗、期間、会話、管理表は、理解を助けるために編集部が作成した架空例です。特定企業の案件を再現したものではなく、どの現場にも同じ手順や体制があるという意味ではありません。
結論
PMOを理解するには、「支援する範囲」「整える情報」「判断する人」の三つを分けます。表を更新する作業だけを見ると事務局に見えても、部門をまたぐ遅延や判断待ちを見つけ、適切な責任者へつなぐことが重要な仕事になります。一方、PMOがすべてを決めたり、各担当者の仕事を代わりに完成させたりするとは限りません。

まず次の順番で確認すると、PMOという肩書を具体的な仕事へ置き換えられます。
- どのプロジェクト、部門、工程を支援するのかを確かめる。
- 進捗表、課題表、会議資料など、担当する成果物を挙げる。
- 情報を提供する人、取りまとめる人、決める人を分ける。
- 自分の権限で処理できる範囲と、上位者へ相談する条件を決める。
- 決まったことが実行され、結果まで確認できる運用にする。
この五つは、組織や企業の公式な評価基準ではなく、役割の曖昧さを減らすための確認手順です。PMOの仕事を引き受ける前にも、参画してから仕事を整理するときにも使えます。
1.PMOとは、プロジェクトの管理を支える組織・機能
PMOは一般にProject Management Officeの略として使われます。ひとつのプロジェクトを支援する場合も、複数のプロジェクトに共通する運用を整える場合もあり、組織内の位置づけと支援対象を確かめる必要があります。
APMのPMO解説では、PMOをプロジェクトなどを支援する組織的な構造として説明しています。支援対象により、ProgrammeやPortfolioの管理を支える意味でも使われます。本記事では主に、ひとつのプロジェクトの実行を支援する場面を扱います。
複数の関連プロジェクトをまとめて進める範囲と、組織全体の投資や優先順位を見る範囲では、必要な情報も変わります。現場の作業の遅れを細かく把握する仕事と、経営側へ複数案件の状況をまとめる仕事を、同じ一日の仕事として想像しないようにしましょう。
「PMOに入る」と言われたら、まず「特定案件のチームに入るのか」「複数案件を支える部門に入るのか」を確認します。前者なら担当工程や関係部門、後者なら集約する指標や各案件との接点を聞くと、役割が見えやすくなります。人数の多さや部署名から権限を推測する必要はありません。
また、PMOは組織・機能の呼び名として理解しつつ、求人や会話ではその担当者を指す場合もあります。自分が一人で担当する作業範囲なのか、PMOチーム全体の責任なのかを区別してください。募集要項に並ぶ業務のすべてを、入社直後の一人が担うとは限りません。

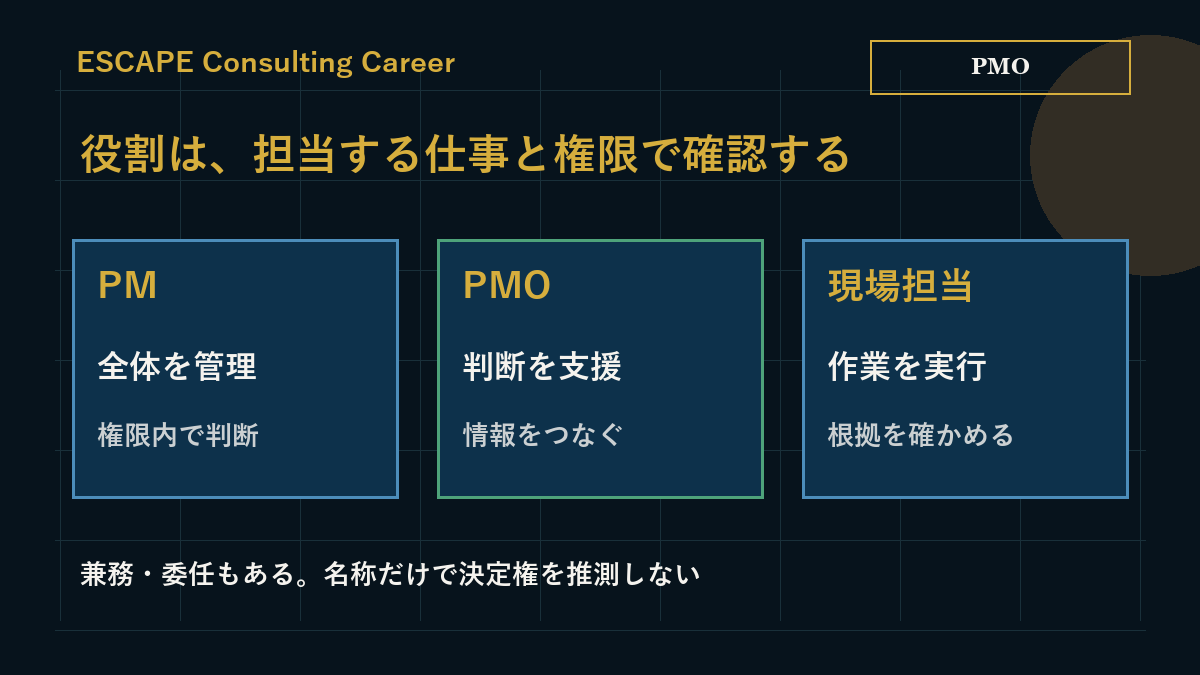

2.PM・PMO・現場担当の違いは、責任と判断の範囲で見る
PMはプロジェクトの日々の管理を担い、PMOはその管理が機能するよう情報や運用を支えます。現場担当者は、担当する分析、設計、開発、検証などを進めます。ただし、PMOにも管理権限を持たせる体制があるため、「PMOには決定権がない」と一律には言えません。
APMのプロジェクトマネジャー解説は、PMの責任を日々のプロジェクト管理として整理し、スコープ、日程、費用、リスク、品質、資源を挙げています。ここから、PMがすべての判断を単独で確定できるとは解釈しません。予算の追加など、スポンサーや別の承認者へ上げる事項もあります。
下表は、本記事の架空プロジェクトで役割を確認するための例です。実際には兼務や委任があるので、誰が承認するかは体制表と合わせて読み替えます。
| 見る場面 | PM | PMO担当 | 現場担当 |
|---|---|---|---|
| 計画をつくる | 方針や優先順位をまとめ、必要な合意を得る | 情報を集め、計画の抜けや部門間の依存を整理する | 自分の作業、必要条件、見積もりを提示する |
| 遅れが見える | 影響を判断し、対応方針を決める・承認へ上げる | 遅れの事実、影響先、判断期限を揃える | 原因と残作業、回復案を具体化する |
| 会議で決める | 自分の権限内で判断し、権限外は相談する | 決める事項、選択肢、必要な出席者を整える | 専門的な根拠と実行上の制約を説明する |
| 決定後に進める | 全体の進め方を管理する | 決定、担当、期限を記録して確認する | 合意した作業を実施し、結果を報告する |
たとえば、開発側が「追加要件には二週間必要」と答えたとします。PMOが表の期限を変更するだけでは、事業側の予定や費用への影響が残ります。現場担当に見積もりの前提を確認し、PMに選択肢を示し、必要なら承認者の判断を得てから計画へ反映します。記録の更新と、変更の承認は別の仕事です。
役割の区切りが曖昧なまま「PMOなのでお願いします」と渡されたときは、「情報の取りまとめまでか、対応案の作成までか、承認を得る調整までか」を聞きます。誰が責任を取るかだけを問い詰めるより、成果物と判断の流れを一緒に確認するほうが、次の作業を決めやすくなります。
3.PMOの仕事内容を、成果物と使い道から整理する
PMOの仕事は、管理表や会議を増やすこと自体ではありません。関係者が状況を把握し、判断し、次の行動へ移れるようにすることです。担当する資料について「誰が、どの判断に使うか」を言える状態を目指します。
PMIのPMO紹介も、PMOを実行チームや意思決定者を支える構造として説明し、手続きだけでなく価値の実現を重視しています。本記事の管理表や確認手順は編集部の例であり、PMIが指定する書式ではありません。
| 仕事 | 扱う成果物の例 | その情報で進めたいこと |
|---|---|---|
| 進捗の確認 | 工程表、進捗サマリー | 計画と実態の差を知り、手当てを決める |
| 課題の整理 | 課題管理表 | 起きている問題の担当と解決期限を決める |
| リスクの整理 | リスク一覧 | 今後起こり得ることに備え、兆候を確かめる |
| 会議の運営 | 議題、判断資料、議事録 | 必要な人が必要な根拠で判断できるようにする |
| 部門間の調整 | 依存関係、受け渡し条件の一覧 | 一方の作業待ちで他方が止まる点を見つける |
| 運用の整備 | 更新ルール、資料の保存先 | 情報の古さや二重管理による混乱を減らす |
進捗確認で「順調です」と聞いたら、それが作業者の感覚なのか、決めた完了条件を満たしているのかを分けます。「資料作成は八割」だけでは、残りが見た目の調整なのか、未解決の重要論点なのか判断できません。「何ができていて、何が未完了か」「次の工程へ渡す条件は何か」を確かめることが、情報の精度を上げます。
課題は今対応すべき問題、リスクは今後起こり得る不確実な事象として分けると整理しやすくなります。たとえば「検証用データが届いていない」は現時点の問題です。「来週のデータ量が想定を超えると処理が間に合わないかもしれない」は将来のリスクです。後者には兆候と確認時点も残し、起きていないことを確定した遅延として報告しないようにします。
会議運営も、日程の確保で終わりません。意思決定が必要な議題なのに承認できる人が出席しないなら、情報共有だけで終わる可能性があります。会議の目的や必要な準備を具体化する方法は、会議アジェンダの作り方で確認できます。

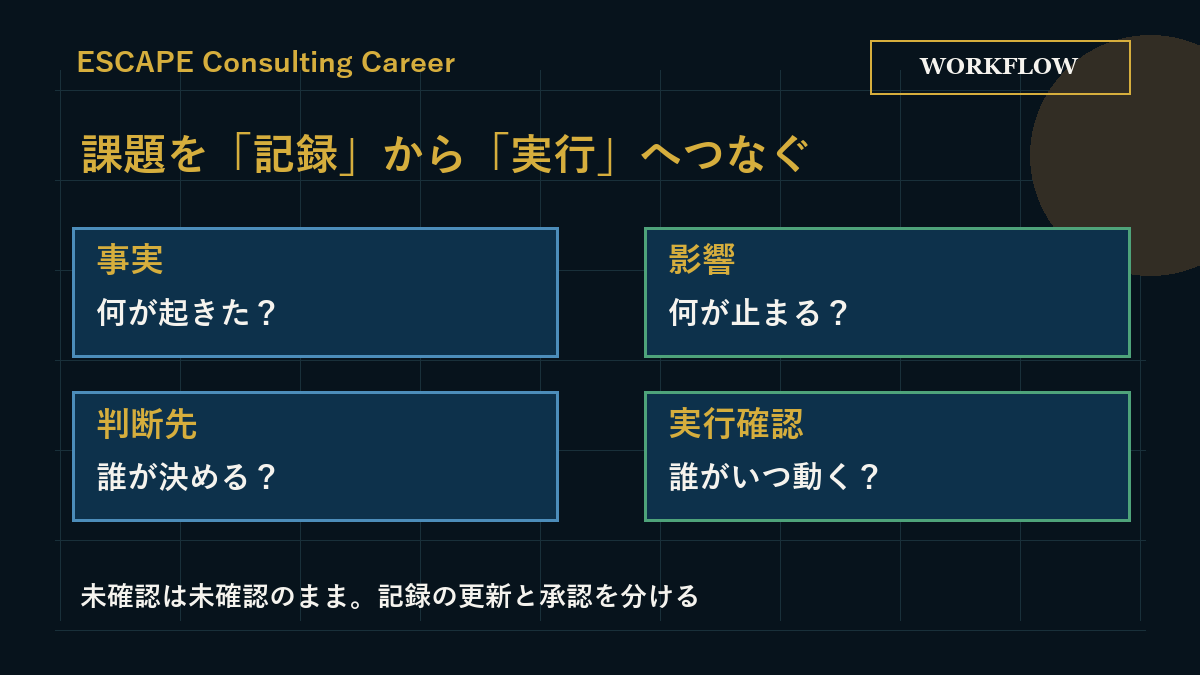

4.架空例で見る、課題の発見から判断・実行まで
PMOの動きは、一つの問題を「事実」「影響」「選択肢」「判断」「実行」に分けると理解できます。ここでは、三店舗で新しい在庫管理の仕組みを試す、八週間の架空プロジェクトを考えます。PM一人、業務担当、開発担当、PMO担当がいて、導入範囲の大きな変更は事業責任者が判断する設定です。
四週目の月曜、業務担当から「店舗Bの商品の名称が揃わず、検証用データを渡せない」と連絡が来ました。金曜に検証を始める計画なので、データ整理が遅れると開発担当の検証が止まります。ここでPMOが最初にするのは、業務担当を急かすことではなく、不明点を分けて確認することです。
「どの項目が未整理か」「他の二店舗には同じ問題がないか」「整理を終える担当と見込みはあるか」「データが届かないと何が開始できないか」を聞きます。見込みが未確定なら、その状態を残します。回答がないまま、PMOの推測で水曜完了と記入してはいけません。

| 管理欄 | 今回の記入例 |
|---|---|
| 事実と確認元 | 店舗Bの商品名称の一部が未整理。月曜午前、業務担当に確認 |
| 影響 | 金曜開始予定の店舗Bの検証に影響。他二店舗への影響は確認中 |
| 対応を整理する人 | 業務担当が不足項目と整理見込みを確認、開発担当が分割検証の可否を確認 |
| 判断してほしいこと | 三店舗同時開始を維持するか、二店舗を先行させるか |
| 判断者と時点 | PMが火曜午後に整理。導入範囲の変更に当たる場合は事業責任者へ相談 |
| 次の確認 | 火曜午前に追加情報を揃え、決定後に工程表と関係者へ反映 |
PMOは「二店舗を先行すべき」と独断で決めません。業務担当に三店舗同時検証が必要な理由を、開発担当に分割した場合の追加作業を確かめます。現時点の案が二つでも、後から別案が出る余地は残します。選択肢を揃えることと、選択を確定することを分けるのがポイントです。
PMが相談を受け、事業責任者の承認が必要だと判断したら、PMOは判断資料の準備や会議の調整を支えます。承認者に示すのは、経緯の長い説明だけではありません。「決めること」「各案の影響」「未確認の前提」「いつまでに必要か」を先に示し、詳細へたどれるようにします。
決まった後にも仕事は残ります。二店舗の先行が承認されたなら、その決定日、条件、店舗Bの後続予定、各担当者を記録します。「二店舗先行が決定」と書いて課題を閉じるのではなく、実際に先行検証を始められたか、店舗Bの対応が別の課題として追跡されているかを確認します。管理上の完了と、現場で解決した状態を取り違えないようにします。
5.一日の業務は、集める・整える・つなぐ・確かめる
初めてPMOを担当するときは、管理表の種類よりも情報が流れる順番を覚えると動きやすくなります。以下は定例会がある日の架空の流れであり、勤務時間や企業共通のルーティンを示すものではありません。
午前は、更新期限を過ぎた項目と、前日から状況が変わった項目を確認します。すべての担当者に同じ催促を送るのではなく、今日の判断や後続工程に影響する項目から聞きます。期限を過ぎていることだけで責めず、情報が足りないのか、担当者が決まっていないのか、別部門の回答を待っているのかを切り分けます。
会議前は、共有事項と判断事項を分け、判断に必要な根拠を揃えます。たとえば店舗Bの課題なら、商品の未整理件数だけでは十分でないかもしれません。検証への影響と分割の可否が必要です。新しい情報が間に合わない場合は、資料の見た目を整えるより先に、「何が未確認で、会議でどこまで決められるか」をPMへ伝えます。
会議中は、発言を全部同じ重さで記録するのではなく、決まったこと、条件付きのこと、未決のことを分けます。「対応する方向」という発言は、担当と期限まで確定した合意なのかを確認します。会議後は、決定を工程表や課題表へ反映し、担当者が認識しているかを確かめます。
終業前の確認では、翌日に判断が必要な事項と、期限前でも見通しが悪化した事項を整理します。PMO自身の仕事が重なり、すべてを処理できないなら、コンサルのタスク管理と優先順位で紹介しているように、影響と選択肢を示して相談します。自分が抱える未処理を隠したまま、他の人の進捗だけを追う状態を避けましょう。

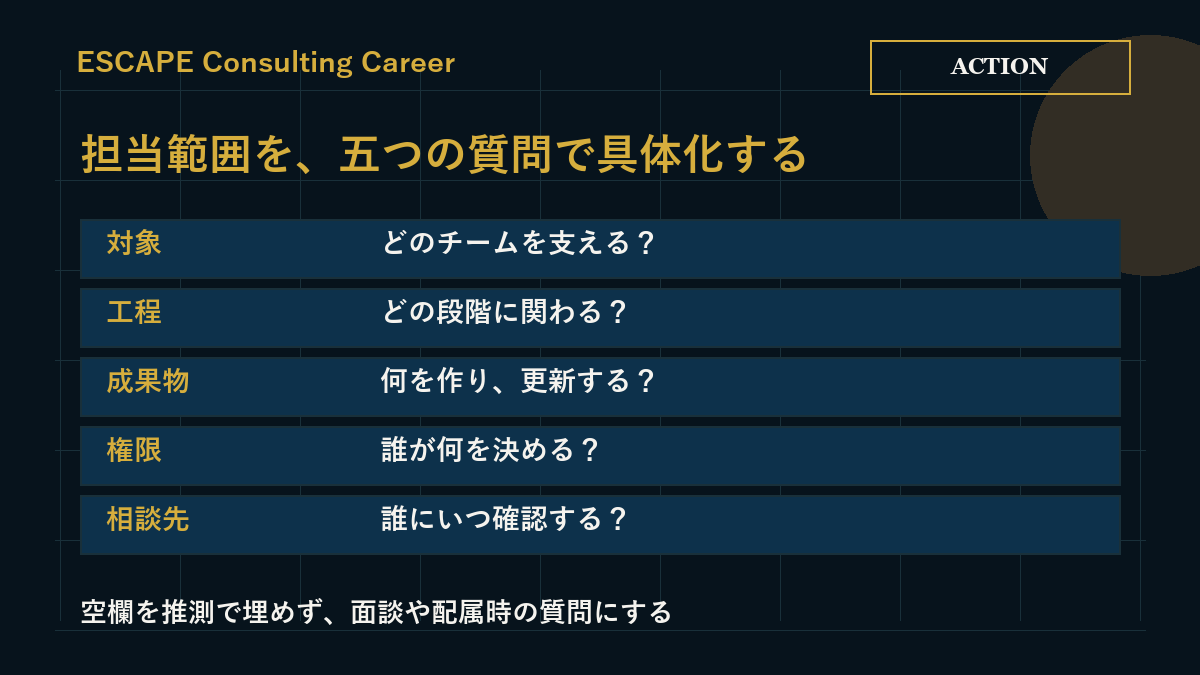

6.配属・求人・案件面談では五つの質問をする
「PMO経験が必要」という一文だけでは、仕事の難しさも自分との適合も判断できません。支援対象、工程、成果物、権限、体制の五つに分けて聞くと、何を任されるのかを具体化できます。金額や職位の比較は、その後に条件を揃えて行うものです。
| 確認したいこと | 質問例 | 回答から確かめる点 |
|---|---|---|
| 支援対象 | 一つのプロジェクトの支援ですか、複数案件の横断管理ですか | 日々接する相手と情報の粒度 |
| 工程 | 構想、要件整理、開発、移行、運用のどこを担当しますか | 必要な業務・技術知識 |
| 成果物 | 最初の一か月で引き継ぐ資料と、新たに整える資料は何ですか | 更新作業と設計作業の違い |
| 権限 | 対応案は誰が作り、変更は誰が承認しますか | 自分で進める範囲と相談先 |
| 体制 | PM、現場の責任者、他のPMO担当との分担はどうなっていますか | 一人に集中する仕事と支援の有無 |
たとえば「進捗管理をお願いします」に対し、「各担当から更新を集めるところまででしょうか。それとも、遅れの要因を整理し、対応案を会議へ出すところまででしょうか」と聞けます。どちらが上かという比較ではなく、求められる仕事と、自分ができる範囲の照合です。
回答が「参画してから決める」であっても、直ちに悪い案件とは限りません。立ち上げ段階で未確定なのか、体制上の説明が不足しているのかを確認します。そのうえで、暫定の担当範囲、最初の確認相手、役割を見直す時点を置けるかが重要です。未確定事項を自分だけが背負う合意にしないようにします。
就活では、配属が未定なら個別案件の詳細を無理に求める必要はありません。どのような支援領域があるか、若手はどの成果物から担当するか、レビュー体制はどうかを聞きます。転職や独立の案件面談では、自分の担当範囲や成果物をより具体的に確認します。同じ質問を全員にそのまま使うのではなく、相手が説明できる段階に合わせます。
7.PMOに必要なスキルは、情報を判断へつなぐ力
PMO業務では、情報の整理、根拠の確認、関係者との調整、プロジェクトの文脈理解がつながっています。表計算や資料作成の操作はその土台ですが、きれいな表があれば役割を果たせるわけではありません。
まず、事実と解釈を分ける力が必要です。「担当者が消極的なので遅れている」と書く前に、「回答期限を過ぎている」「必要な入力情報が未提供である」など、確認できる事実を整理します。理由が不明なら本人に聞き、推測を確定情報として広めないようにします。記録には、確認日と情報源を残すと後から確かめやすくなります。
次に、情報のつながりを見る力です。一つの作業が一日遅れても、余裕のある工程なら全体への影響は小さいかもしれません。一方、短い確認作業でも複数部門の開始条件になっていれば、早い対応が必要です。単に赤く表示された行の数を見るのではなく、何が何を止めるかを読みます。
調整では、相手に返してほしい答えを明確にします。「確認お願いします」より、「水曜の検証に必要なデータを、火曜午前に渡せるか確認したいです。難しい場合は不足項目と見込みを教えてください」のほうが、回答の用途が分かります。忙しい相手に追加作業を求めるときも、目的と必要な粒度を説明できます。
業務や技術の知識も、担当領域に応じて必要です。すべてを専門家と同じ深さで理解することから始める必要はありませんが、何を検証し、何が揃えば次工程へ進めるかを理解できないと、意味のある確認が難しくなります。分からない用語は、定義だけでなく「この工程で何に影響するか」を担当者に聞いて覚えます。
経験を説明するときは、「PMOを二年担当」だけで終えず、「どの工程で、どの範囲を持ち、どの情報を整え、どの判断や行動を支えたか」を書きます。実際には補助した範囲を自分の決定として語ったり、チームの成果を個人の成果として断定したりしないことも大切です。資格名より先に、実際に担当した仕事を説明できる状態にしましょう。
よくある落とし穴
PMO業務で避けたいのは、記録と催促は増えているのに、判断や実行が進まない状態です。次の兆候があれば、本人の頑張りだけで解決しようとせず、運用や役割を見直す材料にします。
管理表の更新が目的になる。 行が埋まっただけで完了とせず、誰が読んで何を判断するかを確認します。使われない列や同じ情報の二重入力がある場合は、勝手に削除するのではなく、利用者と保存上の必要性を確認して整理を提案します。
すべての課題をPMOが引き取る。 取りまとめる担当と、問題を解決する担当は分けます。開発の不具合をPMOが管理する場合でも、修正方法や見積もりは開発側の責任者に確認する必要があります。担当未定のまま、PMOの名前を仮置きし続けると、解決に必要な人へ仕事が届きません。
定例会まで報告を待つ。 次の会議より前に判断が必要な事項は、合意した連絡経路で相談します。どんな場合に早く知らせるかを決めておけば、軽微な更新と重大な変更を同じ扱いにせずに済みます。ただし、権限を飛び越えて関係者へ一斉送信することとは違います。
遅れを隠すために予定を上書きする。 元の計画、最新の見込み、承認済みの変更を区別します。見込みが動くこと自体を失敗として隠すと、比較の基準が消えてしまいます。変更履歴や確認時点を残し、どこまで合意済みか分かるようにします。
PMOならどの案件でも同じ仕事だと考える。 会議の取りまとめ中心の仕事と、複数部門の課題解決を推進する仕事では、必要な経験が違います。肩書の近さで決めず、成果物と責任範囲を比較することが、入ってからの認識差を減らします。
今日できるアクション
今日行うなら、自分が担当する、または関心のあるPMOの仕事を一つ選び、次の五欄を埋めてください。求人票に書かれていない欄は推測で埋めず、「未確認」として質問へ変えます。

| 確認メモ | 自分で書く内容 |
|---|---|
| 対象と工程 | どのチームの、どの段階を支援するか |
| 成果物 | 自分が更新・作成する資料は何か |
| 情報源 | 誰から、いつ、何を集めるか |
| 判断と権限 | 誰が何を決め、自分はどこまで進めるか |
| 相談先と確認時点 | 未確定事項を誰にいつ確認するか |
すでに参画しているなら、止まっている課題を一件選び、同じメモで整理します。情報が足りないのか、判断者がいないのか、実行担当が未定なのかを分けるだけでも、相談の内容が具体的になります。まだ経験がなければ、この記事の架空例を使い、「自分がPMOなら誰に何を聞くか」を書く練習から始められます。
FAQ
PMOとPMは、どちらが上の立場ですか?
名称だけで上下関係は決まりません。PMOが特定プロジェクトのPMを支える体制も、複数案件を横断して管理の基準を整える体制もあります。自分の現場では誰が日程や範囲の変更を承認し、誰に報告するのかを確認してください。
PMOは議事録を作るだけの仕事ですか?
議事録作成を担当する場合はありますが、それだけでPMO全体を説明できません。記録された判断や宿題を管理表へつなぎ、担当と期限を確認することにも意味があります。実際の業務は、担当する成果物と使い道から確認しましょう。
未経験でもPMOを担当できますか?
必要な経験は担当範囲と支援体制によって変わります。既存の運用に沿った情報収集と、管理の仕組みを新しく設計する仕事は同じではありません。未経験可の表示だけで判断せず、最初の担当業務とレビュー相手を確認することが大切です。
ITの知識は必須ですか?
ITプロジェクトでは、担当工程や成果物を理解するための知識が必要になります。ただし、PMOという名称だけで必要な技術の深さは決められません。設計、開発、検証などのどこを支援し、誰に専門的な確認を依頼できるかを確認してください。
PMOコンサルと社内PMOは何が違いますか?
外部から支援するか、社内の組織として担当するかは一つの違いですが、それだけで権限や難易度は決まりません。外部でも仕組みの設計を担う場合があり、社内でも情報の取りまとめが中心の場合があります。役割と承認経路を具体的に比べましょう。
PMO経験は、その後のキャリアでどう説明しますか?
職種名だけでなく、支援した工程、担当した範囲、整えた情報、支えた判断や実行を説明します。自分が決めたことと補助したことを分け、守秘義務に触れる顧客名や資料は出しません。次の仕事との接点は、実際の担当経験から示します。
資格を先に取るべきですか?
応募先が条件として求める資格は確認が必要ですが、すべてのPMOに共通する必須資格があると決めつけるのは避けます。まず担当範囲と必要な知識を整理し、基礎学習で補うこと、実務やレビューで学ぶことを分けて準備しましょう。
ESCAPE Consulting Careerでできること
ESCAPE Consulting Careerでは、コンサル就活・転職・独立に向けて、自分の経験と次に求められる役割を整理するための資料を用意しています。PMOに関心がある場合も、肩書だけで判断せず、担当範囲、成果物、相手の課題との接点から考えることをすすめています。
まずは、登録前に表紙と内容を確認できる無料資料ライブラリの内容と受け取り方をご覧ください。完全無料の公式LINE相談へ友だち追加すると、直後のあいさつメッセージで資料ライブラリURLが届きます。受け取りのための追加メッセージは不要です。無料登録で、今回参照した専門性や案件面談の資料の全ページを含む、ライブラリ掲載の全資料を閲覧できます。
相談するときは、先ほどの五欄メモと「まだ確認できていないこと」を添えると、次に聞くべきことを整理しやすくなります。顧客名、社内資料、個人情報は送らず、公開できる範囲で役割や悩みを説明してください。
